新型环保节能石灰窑耐火材料优化配置
工作部位 |
工作层 |
150TD/300TD |
350T/D-600T/D |
750T/D—1000T/D以上 |
前窑口 |
窑口专用钢纤维耐磨浇注料 |
窑口专用低水泥浇注料 |
窑口专用刚玉浇注料 |
下过渡带 |
高强耐磨复合砖 |
硅刚耐磨复合砖 |
硅刚耐磨复合砖 |
烧成带 |
高荷软复合砖 |
高强耐磨复合砖 |
高荷软复合砖 |
上过渡带 |
高强耐磨复合砖 |
高强耐磨复合砖 |
刚玉莫来石砖 |
预热带 |
磷酸盐耐磨砖 |
磷酸盐耐磨砖 |
刚玉莫来石砖 |
后窑口 |
窑口专用耐磨浇注料 |
窑口专用钢纤维耐磨浇注料 |
窑口专用钢纤维耐磨浇注料 |
预热器 |
钢纤维耐磨浇注料 |
低水泥浇注料 |
低水泥浇注料 |
转运溜槽 |
耐磨浇注料 |
钢纤维耐磨浇注料 |
刚玉浇注料 |
冷却机 |
钢纤维耐磨浇注料 |
钢纤维耐磨浇注料 |
低水泥增强浇注料 |
新型立窑预热带 |
磷酸盐耐磨砖 |
高强耐磨复合砖 |
刚玉莫来石砖 |
烧成带 |
高荷软复合砖 |
硅莫砖1650型 |
刚玉莫来石砖 |
冷却带 |
磷酸盐耐磨砖 |
磷酸盐耐磨砖 |
高荷软复合砖 |
新型环保 节能石灰窑耐火材料筑炉规程
有了良好的耐火材料,能否达到最佳使用效果,筑路施工最为重要.
1. 砖衬与窑筒(或筒式冷却机)可靠的同心,砖衬顶部与窑筒体间要充分贴近不带缝。衬内单砖楔形面之间要完全接触,使破坏性应力均匀分布。
2. 耐火砖的大头的四个角都要紧贴在简体内表面;砖的轴向缝要严格平行于窑体的中轴线;砖的径向缝要严格垂直于窑体的中轴线。根据事先放出的基准线,可以确定砖衬的方位。如看不清基准线,可以按照简体上的水平焊缝和垂直焊缝确定方位。一旦发现窑衬偏斜,必须及时用火泥、填缝钢板矫正。矫正时,注意火泥缝宽度<3mm。填缝钢板厚1~1.2mm,要求平整、不卷边、不扭曲、元毛刺,每块小于砖宽或砖高10mm,宽度20~40mm。偏斜很大时,要用好几块砖才能找正。
3. 绝对不可以砌反耐火砖的大小头。哪怕只有一块砖的大小头砌反,都必须坚决拆除窑衬,重新施工。否则,有可能发生重大没备、人身事故。
4. 不得使用钢锤,耐火砖是一种脆性材料,经不起钢制性工具的冲击,必须使用木槌,橡皮锤硬性塑料锤,负责会在操作时受到伤害而出现裂纹甚至断裂
5. 尽量减少耐热钢板的使用数量,避免钢板在氧化后因体积膨胀而挤压相邻的砖,造成砖的开裂剥落

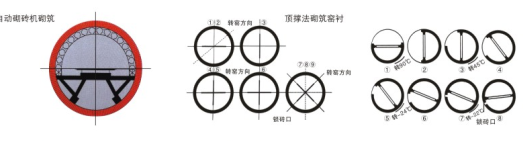

6. 回转窑的施工规范:四米以上的窑型大多采用自动砌砖机施工(图一),检修时也可以采用鼎撑法,三米五以上大多采用十字鼎撑法施工(图二),三米五以内的窑径大多采用一次鼎撑法施工

耐火浇注料的施工主要把握三个环节
必须采用强制式搅拌机或砂浆搅拌机拌料,不可用人工拌料。设备和工具:强制式或砂浆搅拌机、水桶、磅秤、振动棒、工具锹、手推车等。拌合:先往搅拌机中加入大袋料,然后加入小袋料,干拌1-2分钟后,方可出料供浇注使用。含水量的判断方法:为判断搅拌料的水分含量是否合适,可采用一种简便的“手捏成团”方法进行测试:如果球团变形从手缝中流出,则表示含水量过多:如果球团开裂、散落,则表示含水量太少。拌合用水量:以该批产品使用说明书上给出的用水量为标准,严格掌握用水量,并准确计量。
注意事项:
工过程所用的工具如搅拌器、水桶、工具锹等需预先清理干净,不得混入石灰、砂砾、硅酸盐水泥等其它杂物。
拌合时用水必须是清洁的自来水。在可振动出浆的情况下,尽量少用水,已达到较好的施工效果。
每次拌合量不易过多,应根据搅拌机的种类型号而定,否则会造成搅拌机卡滞,停转。浇筑剩余的已凝结的块料不能加水再次拌合使用。
施工现场温度必须在5—30℃之间,如施工现场气温低于5℃,必须采取相应的升温保护措施方可施工:如现场气温高于30℃,必须采用相应的降温保护措施方可施工:否则,会造成产品施工困难或性能下降。
2、浇筑施工:
检查:
浇筑料施工前必须检查锚固件是否焊牢,500℃以上部位要采用耐热抓钉。锚固件表面应涂以0.5-1mm厚的油漆或用塑料带包裹,以缓冲受热后的膨胀力,并将模具内杂物清除。
浇筑时间控制:
新拌合好的浇注料应迅速进行浇注,一般应在20分钟内浇注完毕。
浇注:
将拌合好的浇注料倒入模具内,并及时插入振动棒振捣,振捣要均匀,待浇注料表面翻浆呈流动状态时在移动振动棒,移动速度为1-2米/分钟。拔出振动棒时速度要慢。浇筑后现场温度要求控制:浇注完毕后未凝结之前,现场温度必须保持在5℃以上(5-30℃),现场温度低于5℃,必须采取相应的升温保护措施,否则会造成缓凝,导致产品性能下降。
注意事项:
动后的浇注料表面宜保持自然,不宜用工具抹光,更不允许在表面撒水泥细粉抹光。
②振动棒要有备用,以免在振动棒出现故障时,备用棒能及时启用。
③施工完毕后,施工体24小时内,特别是浇注料在硬化之前,严禁挪动、震动或捣打,否则,浇筑体会产生裂纹甚至完全破坏。
④浇注料应连续施工,因各种原因不能连续施工时,可留施工缝,并且留在膨胀缝处,否则施工缝做成麻面,即在浇注料上划深10mm,宽20mm左右的十字沟,间距100mm左右。
3、养护:
工具:聚乙烯塑料薄膜,草袋等。环境温度要求与控制:浇注体的养护温度在15-35℃之间为宜,超出此温度区间,应采取相应的升温或降温措施,否则成产品使用性能下降。养护:浇注料硬化后,需立即用聚乙烯塑料薄膜覆盖住施工体表面,上面再加盖湿草袋,以防止水分蒸发,促使水泥活化。硬化后,一天内禁止敲打、震动,根据硬化情况,一般硬化24-36小时后可以拆模。拆模后,据需养护2天,养护时继续加盖聚乙烯塑料薄膜和湿草袋。氧化3天后,揭去聚乙烯塑料薄膜和湿草袋。使浇注体在空气中自然干燥1天,即可烘烤。
